预应力张拉是桥梁、建筑等结构中关键施工环节,其质量直接关系到结构安全与耐久性。为帮助现场施工人员规范操作,本文将结合现场图文,系统讲解标准施工流程与要点。
一、施工前准备
- 材料与设备检查:确保预应力钢绞线、锚具、夹片等符合设计要求,无锈蚀、损伤;千斤顶、油泵、压力表等张拉设备已配套标定,且在有效期内。
- 混凝土强度检验:待张拉构件混凝土强度需达到设计规定值(通常不低于设计强度的90%),并出具试验报告。
- 孔道清理与钢绞线穿束:采用高压风或清水清理孔道内杂物,按设计编号穿入钢绞线,确保顺直无交叉、扭结。
二、张拉操作流程

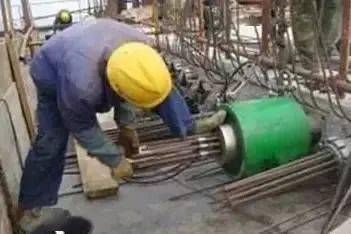

- 安装锚具与千斤顶:将工作锚板对准孔道,夹片均匀打紧;千斤顶与孔道轴线保持同心,避免偏拉。
- 初张拉(通常为10%σcon):启动油泵缓慢加压至初始应力,测量伸长值起点,检查锚具、设备是否正常。
- 分级张拉:按20%、50%、100%σcon(σcon为张拉控制应力)分级加载,每级稳压后记录油表读数和伸长值。
- 持荷与锚固:达到控制应力后持荷2-5分钟,补偿预应力损失;缓慢回油锚固,观察钢绞线回缩值(不宜超过5mm)。
三、关键控制要点
- 张拉力与伸长值双控:实际伸长值与理论值偏差应在±6%以内,否则需暂停分析原因(如孔道摩擦偏差、弹性模量变化等)。
- 同步张拉控制:多束张拉时宜采用多顶同步系统,避免结构受力不均。
- 安全防护:张拉区域设置警示屏障,操作人员不得站于千斤顶后方,防止夹片飞出伤人。
四、常见问题处理
- 滑丝与断丝:单束滑丝/断丝数量不得超过1根,且每断面不超过该断面钢丝总数的1%;否则需更换钢绞线重新张拉。
- 伸长值异常:立即停止作业,排查孔道堵塞、计算参数错误或设备故障等问题。
- 锚具凹陷:锚下螺旋筋布置需紧密,必要时采用加强钢板避免混凝土局部压溃。
五、张拉后作业
- 及时灌浆:张拉完成后24小时内进行孔道压浆,采用专用压浆料,保证密实度。
- 封锚处理:切除外露钢绞线(预留30-50mm),浇筑防腐混凝土封闭锚具。
预应力张拉是技术性极强的工序,施工人员需严格遵循设计工艺,通过“理论计算+现场实测”双控保障质量。建议结合BIM模型模拟与现场实操培训,提升团队专业水平,筑牢工程安全底线。
